东电3台G50发运哈萨克斯坦:15亿是小事,早交4个月才是大事

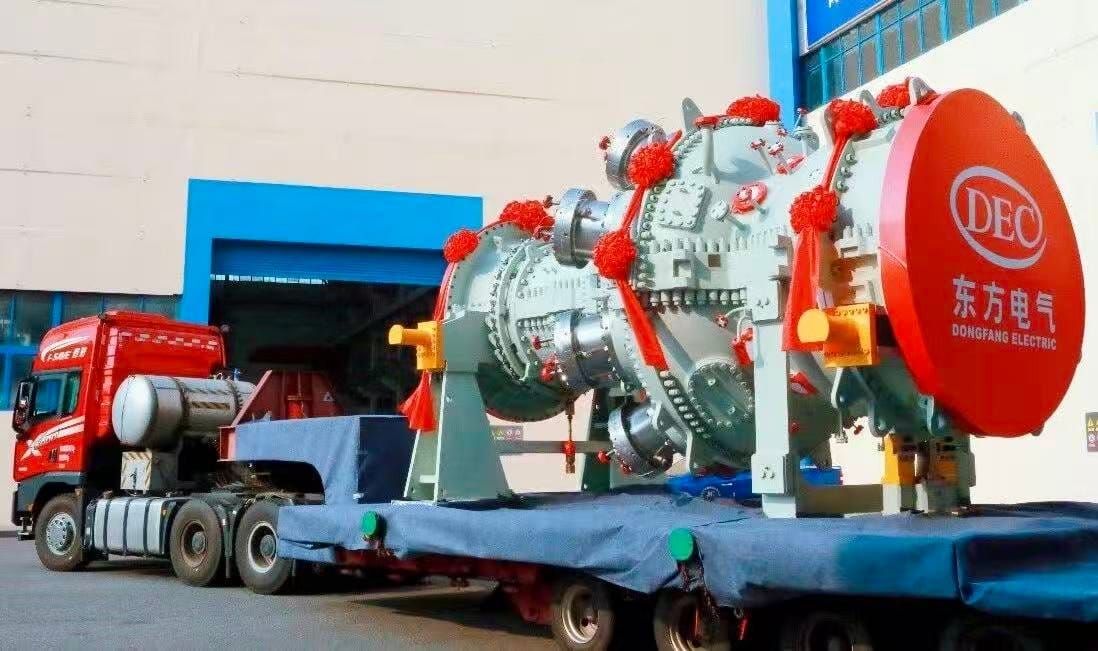

昨天(28日)3台G50从德阳装车,运往哈萨克斯坦。F级50兆瓦,自主重型燃机第一次整机出口。
市场看到的是15亿的合同终于走到发运这一步。我盯的是另一个数字:9个月。
哈萨克江布尔州项目去年11月下旬开工,这种机器从开工到发运,行业里一般给13个月左右,卖方也是照这个推的,觉得今年底才出货。结果9个月就装车走了。提前了4个月。
重型燃机的交付周期不是想压就压得下来的。产能、供应链、试验、验收,一道一道走完才有资格发运。9个月能发出去,说明德阳那条线是真在转,不是排产表上写着好看。
这件事直接改了我对下半年的看法。
加拿大那20台,单价约2亿,毛利率报道说40–50%(这两条我只看到研报和媒体转述,公司公告里没有,暂未确认)。我原来的假设是这单2027年才开始出利润。现在哈萨克这批提前4个月出来,加拿大的节奏大概率也会往前挪,今年下半年的利润就多出一块看得见的东西。燃机的钱不在签约那天到账,在发运那天到账。发运提前,利润就提前。
再往前想一层。海外业主签中国燃机,最怕的到底是什么?
不是产品。国内市占率超70%,累计商运过万小时,产品早就验证过了。他们怕的是签完你交不出来,或者一拖再拖。哈萨克这3台,把"能按期交给国外业主"这句话从PPT变成了事实,而且是提前交。以后每一个在谈的业主,都可以拿这个案子问一句:哈萨克那单你们几个月交的?答案是9个月。这一句比路演讲一天都管用。
市场上现在有个传言,说北美除了加拿大20台,后面还有100台以上的意向订单。这条我一手来源一个都没有,就当传言听。但只要有一半是真的,东电剩下的问题就只剩两个字:产能。
产能公司已经在动。今年上半年燃机产线扩了一轮,公司口径是新增产线后年产能10台,另外还有40余台在手、产线排到2027年底的说法。在手订单是年产能的好几倍,第一单又证明了这条线能提前交货,再扩一轮几乎是必然。这是我下半年最想等的公告。
顺序很清楚:第一单提前落地 → 海外业主放心 → 订单往产能里灌 → 扩产。哈萨克这3台是第一环,15亿本身不重要,重要的是它比预期早了4个月。
标的就一个,东方电气。哈电的重型燃机还没出过整机,上电走的是安萨尔多路线,"自主"这两个字的溢价,市场不会给它。
接下来盯两件事:加拿大20台什么时候公告、什么时候发运;燃机产线年内有没有第二轮扩产公告。这两个公告出来一个,这条逻辑就再硬一层。
